爬架安装学不会?凉山液压升降货梯这么装,直接封神

发布时间:2026-03-21 点此:4次

弘锋机械 15840485257 专业生产定制升降机 升降货梯 升降平台 家用别墅电梯 传菜机 登车桥等升降设备,全国200+城市设有经销商,可免费上门量尺安装!

你是不是还在为高层建筑施工时的工期问题、成本问题以及安全隐患问题而头疼?传统外架不是从底部一层一层搭建到顶部,这样的方式会产生浪费材料的情况又会占用安装塔吊的时间,然而爬架这项技术,它依靠仅“四层半”数值的刚材用量就彻底改变这整个行业原本的施工逻辑原理方式,使得工期得以压缩同时安全保障升级转化变为具有能实现的可能性。

爬架究竟是什么

附着式升降脚手架,也就是爬架,是专门针对高层建筑,特别像剪力墙结构楼盘所设计的智能施工平台,它不像往常传统脚手架那般从地面一直搭建到楼顶,而是仅仅使用等同于 4 层半楼高的架体,靠着液压、电动或者手拉葫芦等动力系统,使得架体随着建筑结构一层一层地向上爬升或者下降,当前市面上超过 80%以上的高层项目都已经采用了电动式爬架,它得以提升的速度能够达到每分钟 80 毫米,既平稳又高效。

把高空临空作业转变成全封闭的室内平台操作的这套系统,以33层的住宅楼来说,从第3层起步组装爬架,等顶层完成外向立面施工之后才于空中拆除,整个过程不像传统外架那样反复进行搭建与拆除,从根本上降低了高空坠落的风险,它的关键之处在于“附着”,利用穿墙螺栓扎实稳固地固定在建筑结构上,单个点承受重量能够达到5吨以上,稳定性远远超过传统落地架。

节省材料与人工的账本

1. 相较于传统外架,爬架于材料投入当面呈现明显优势。2. 传统外架得从基础开始搭建直至顶层。3. 若按33层楼来计算的话,钢管、扣件等这些材料用量超出500吨。4. 但是爬架仅仅只需4层半的架体材料。5. 其钢材总用量不到100吨。6. 直接降低了80%的周转材料投入。7. 要是以每吨钢材租赁费每日5元来进行计算。8. 仅仅材料成本就能省下一笔数目不小的费用。

人工成本降低得更为直观,传统外架搭设须要有一支20人以上的架子工团队持续作业好多日,并且每搭设几层便需要塔吊配合调运钢管,爬架拼装完成以后,仅需4到5名操作工人借助电控系统便可达成整体升降,一次提升耗费时间不到2小时,更为关键的是,爬架不再频繁占用塔吊资源,完全化解了土建、安装等多个班组争抢塔吊的现场协调难题,使得施工节奏不再被打断。

电动式爬架_液压升降货梯凉山如何安装_液压式爬架

场地管理与安全升级

就施工现场而言,场地乃是极为宝贵的资源之一。传统外架于每层施工结束之后,会拆除数量可观的钢管、各类扣件以及脚手板诸多材料,而这些材料得在临时堆场予以码放陈列,如此一来,不但占用了极为宝贵的现场空间之地,而且还会致使二次搬运的成本有所增加。爬架提升至相应位置后,整个外立面的作业全部都是在半封闭的架体范围之内得以完成,周转使用的材料几乎是零,完全彻底地释放了地面场地,使得材料布置以及交通组织均能更为从容顺畅。

电动式爬架_液压升降货梯凉山如何安装_液压式爬架

在安全方面,爬架把传统脚手架那种“临空搭设”情形下带有的危险工序完全消除掉了。 传统外架工作在百米高的空中进行悬空作业时,就算是稍微出现一点差错就极有可能产生那种让人从高空坠落的事故。 爬架的组装是在地面或者更低一些的楼层完成的,后续所有有关升降的作业全部都是在架体自身封闭起来的防护系统范围当中开展。 操作人员站立在那种稳固的平台之上再借助控制系统来完成提升,这就如同是给高空作业安装上了一把“安全锁”。 按照行业统计的数据来看,采用爬架的项目,和外立面施工相关的安全事故发生的概率能够降低超过70%。

7天一层的高效穿插逻辑

液压升降货梯凉山如何安装_电动式爬架_液压式爬架

缔造“结构 + 外保温 + 腻子”同步施工之穿插模型,此乃爬架的核心价值所在,爬架整体高度跨及 4.5 个楼层,给工序穿插提供了物理空间,于主体结构施工至更高一层之际,爬架下部楼层已同步达成外墙螺杆洞封堵、保温板粘贴、窗框安装、外墙腻子及栏杆安装,原本主体封顶后需耗费数月的外立面作业,现今于结构施工阶段便同步完成。

以有着33层的高层住宅作例子,依照这样的模式,从桩基开始施工到将爬架拆除之后的整个工期能够按照细致的方式计算出来:桩基施工需要45天,地下室建造需要40天,33层的标准层每层施工需要7天总共是231天,再加上爬架顶部拆除还需要45天,总计仅仅只需要366天。这所表达的意思是从进行打桩开始计算,在一年的时间之内就能够完成从地下部分到地上部分、从主体结构直至外装的全部工作内容,相较于传统的流水施工模式能够节省大约3个月的工期,直接对财务成本以及交付压力起到了降低的作用。

液压式爬架_电动式爬架_液压升降货梯凉山如何安装

爬架内的工序管控要点

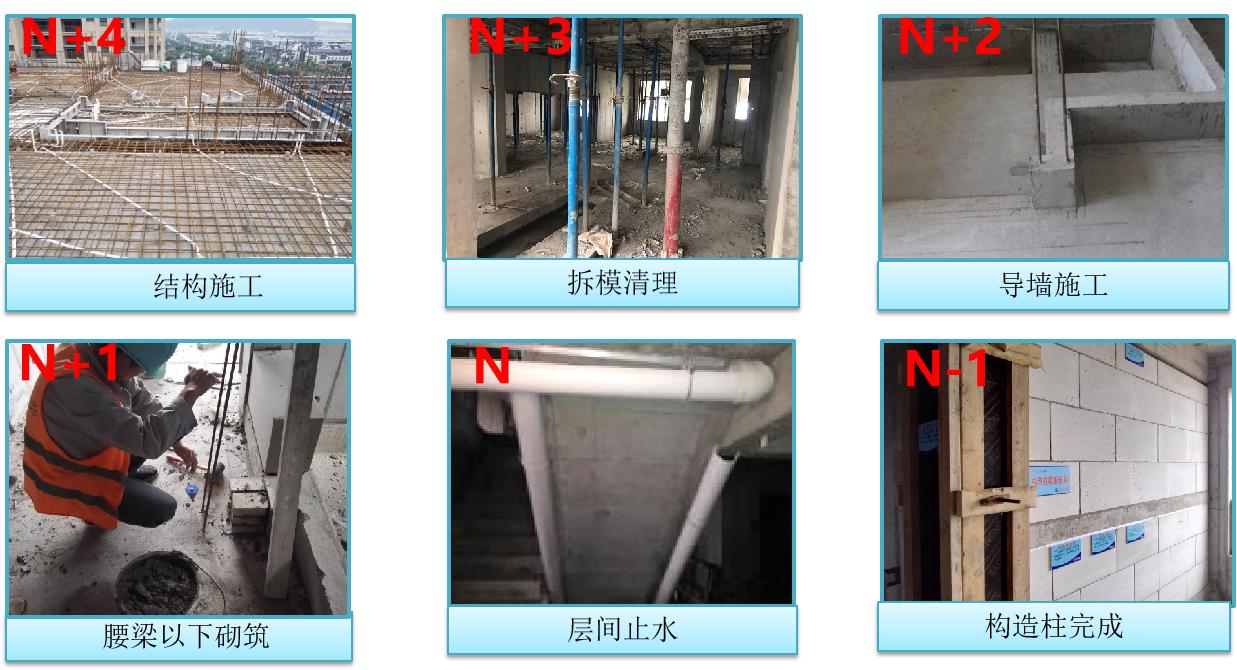

想要让穿插施工切实得以落地,那么就一定要对爬架之内的工序施行精确到小时的管控,爬架所覆盖的4.5个楼层里,从上面到下面依次分别是主体结构作业层、养护层、外保温施工层、腻子施工层以及成品保护层,每一层的劳动力都必须按照节拍来配置,比如说保温工人数必须要与主体进度相匹配,以此来确保在爬架上升之前完成该区段的全部工作,依靠主体进度的刚性要求来促使各专业班组提升工效。

液压升降货梯凉山如何安装_电动式爬架_液压式爬架

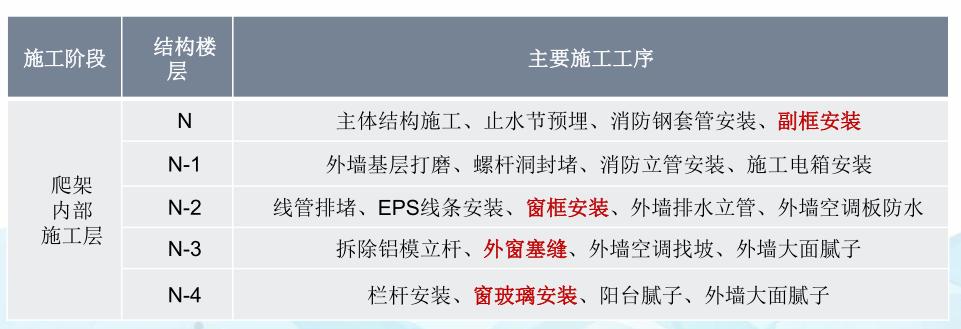

关键突破口是外立面的“五同步”作业,在爬架保护之下,外墙螺杆洞封堵要随着主体及时跟进,之后马上插入EPS线条粘贴,接着进行窗框安装与塞缝,随之开展外墙大面腻子刮涂,最后进行栏杆安装,这五项工作紧密相连,任何一个环节延后都会对爬架按时提升造成影响,在实际管理当中,项目需要每日召开碰头会,按照楼层、依据轴线销项,保证爬架上升时,架体覆盖范围内不存在任何遗留的尾工。

货梯与爬架的位置关系

人货梯的设置放置安排,属于爬架施工里极容易遭人疏漏但是要紧非常的细微环节呀。好多人次货梯位置挑选选取不妥当,致使电梯没办法进去爬架覆盖区域范围,造成室内装饰材料以及人员的垂直运输传送停滞不能进行了。恰当合理的办法做法是,在爬架深化设计阶段时期就把人货梯位置纳入引进到模型之中,保证确保人货梯能够进入进到爬架内起码至少 2 层这样子,从而得以让砌筑、抹灰、水电安装等室内作业可以毫无缝隙地相互穿插,防止避免形成“真空地带”。

要是人货梯比爬架落后超出两层,那室内作业就会因为材料没法运上去而停止工作。把这个问题解决的关键之处在于预先规划附墙的位置,并且跟人货梯厂家确定附墙的间距是不是符合要求。在总平面布置的阶段,还得给人货梯留出充足的安装以及运行空间。只有使人货梯跟爬架达成“同频共振”,才可以达成室内外工序的均衡推进,最终实现7天一层楼的工期目标。

借助上述六个维度,不难发觉,爬架早就不再是一项单纯的脚手架技术了,它是一套纵向贯通材料、安全、工期、工序以及垂直运输的全链条施工组织方案。它能够帮助节省的,不仅包含钢材与人工,更是好几个月的工期以及无法估量的管理精力。

电动式爬架_液压式爬架_液压升降货梯凉山如何安装

在你所进行的项目管理实践期间,有没有碰到过因传统样式的外架从而致使塔吊出现冲突状况,或者造成工期向后拖延滞后的情形呢?欢迎来到评论区域分享你自身所经历的事情,通过点赞的方式让更多相同行业中的人员能看见这一套具备高效特性的施工逻辑。
